Schlossstraße
Die Energie und Wasser Potsdam GmbH (EWP) hat die Umverlegung der Fernwärmeleitungen in der Schloßstraße beauftragt. Im Rahmen dieses Projekts waren wir als Subunternehmer im Auftrag des Hauptunternehmers TRP Bau im Einsatz.

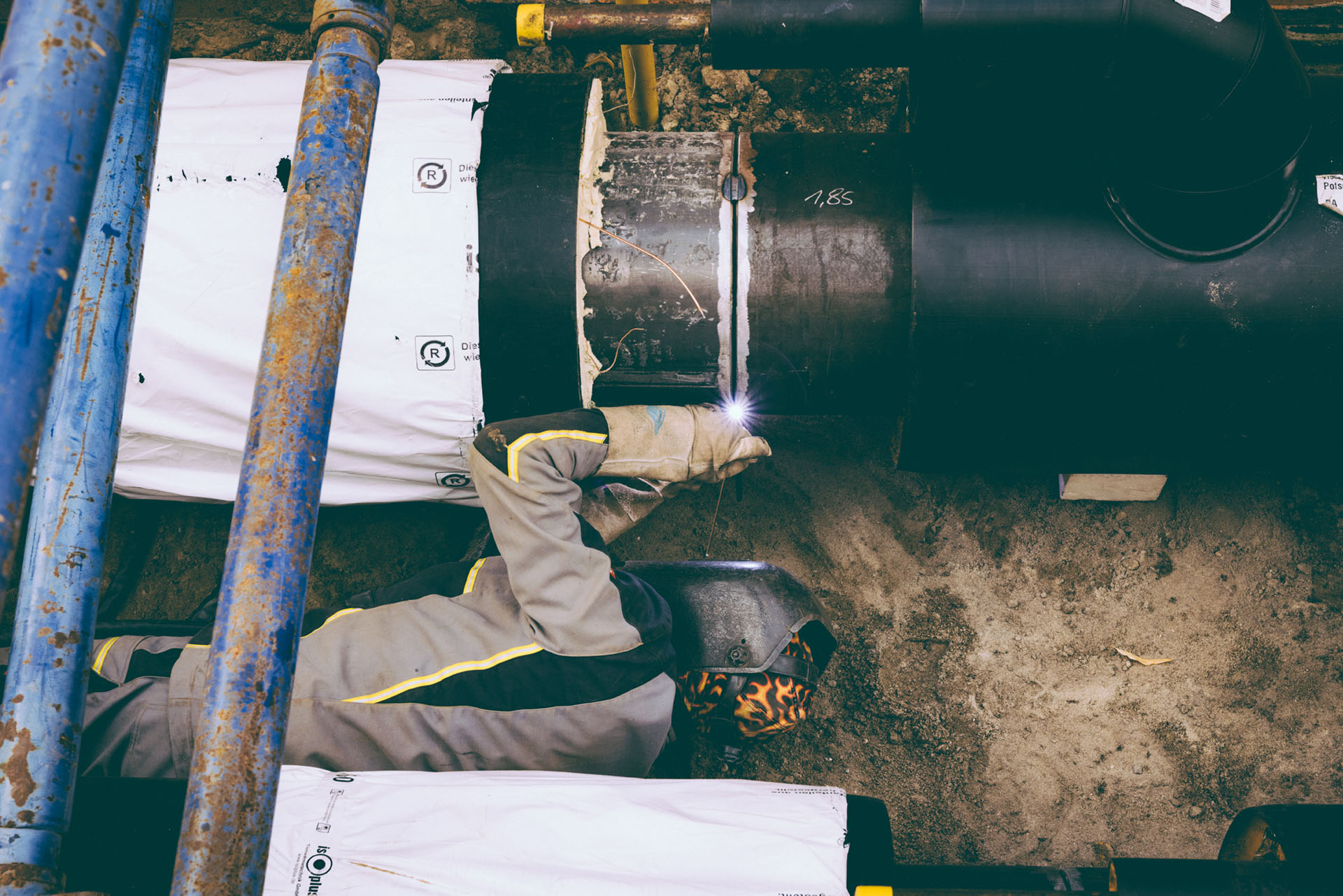

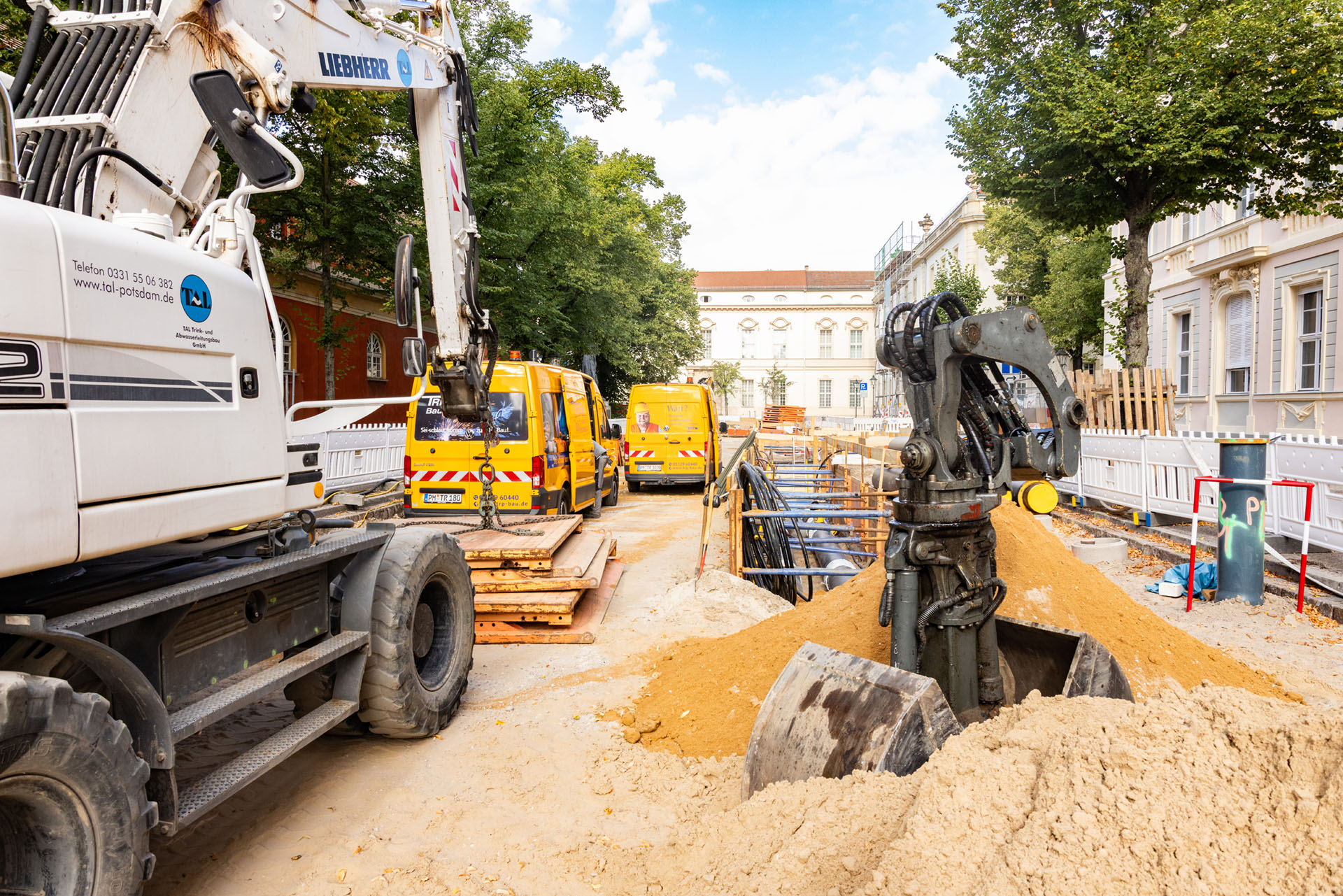

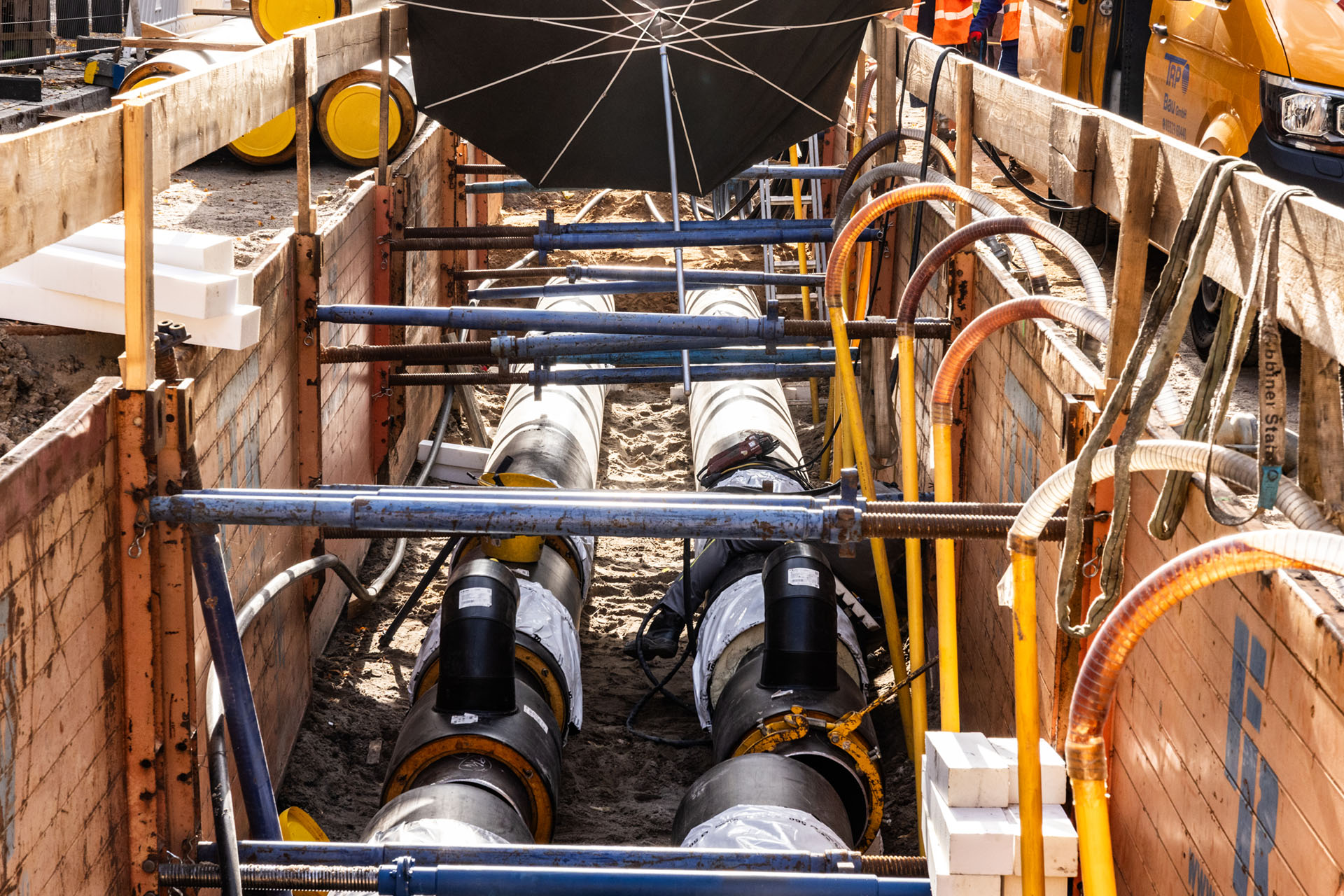

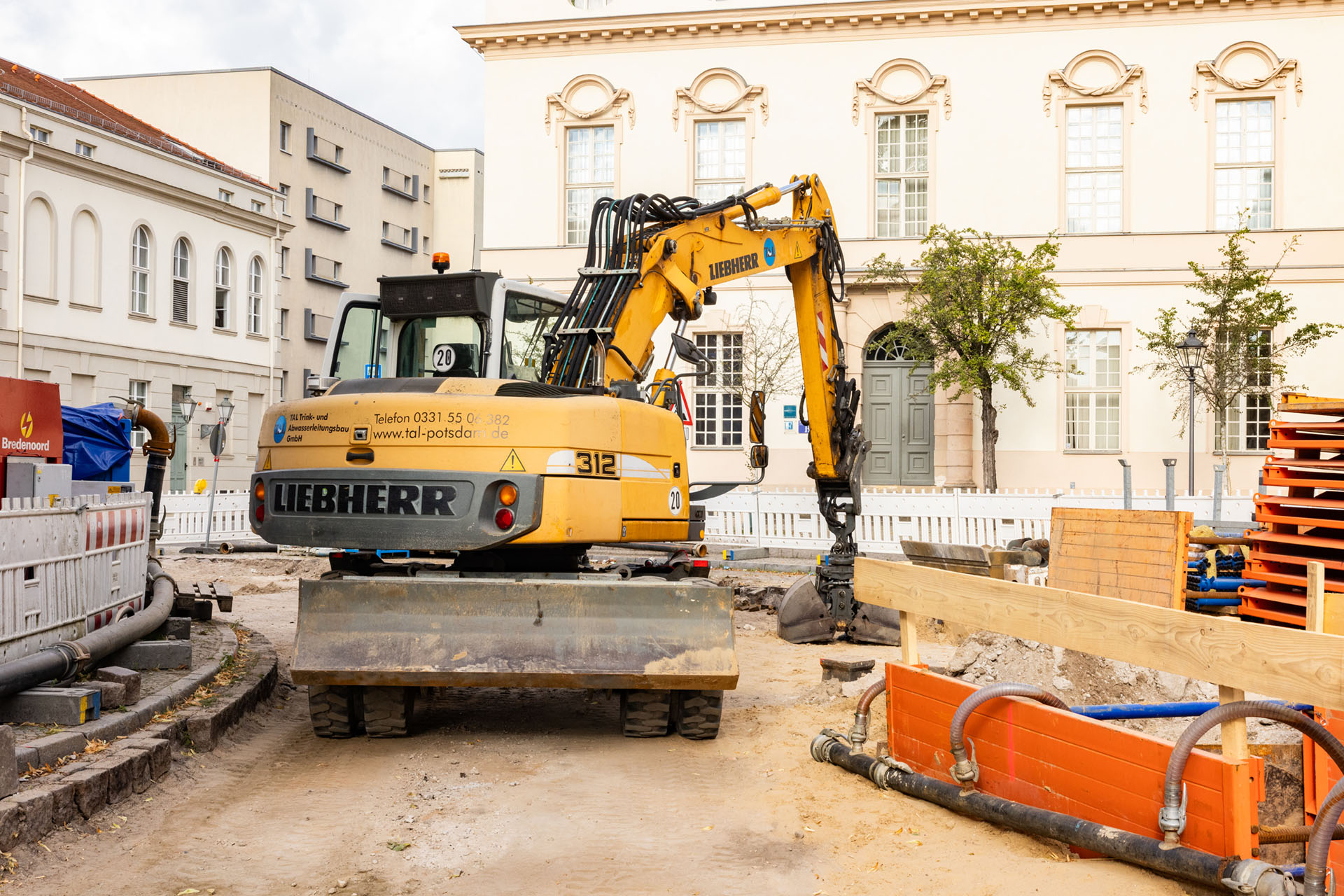

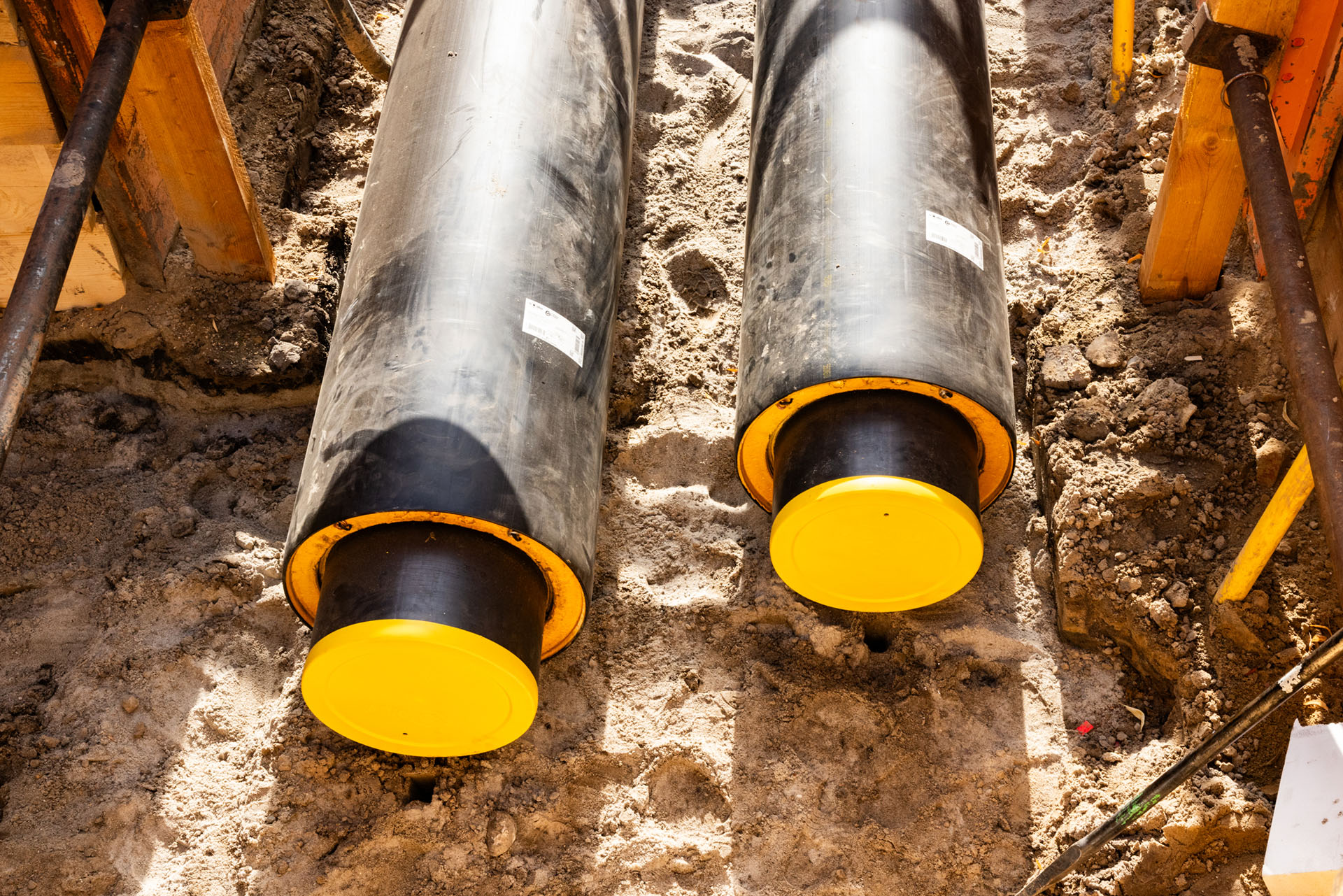

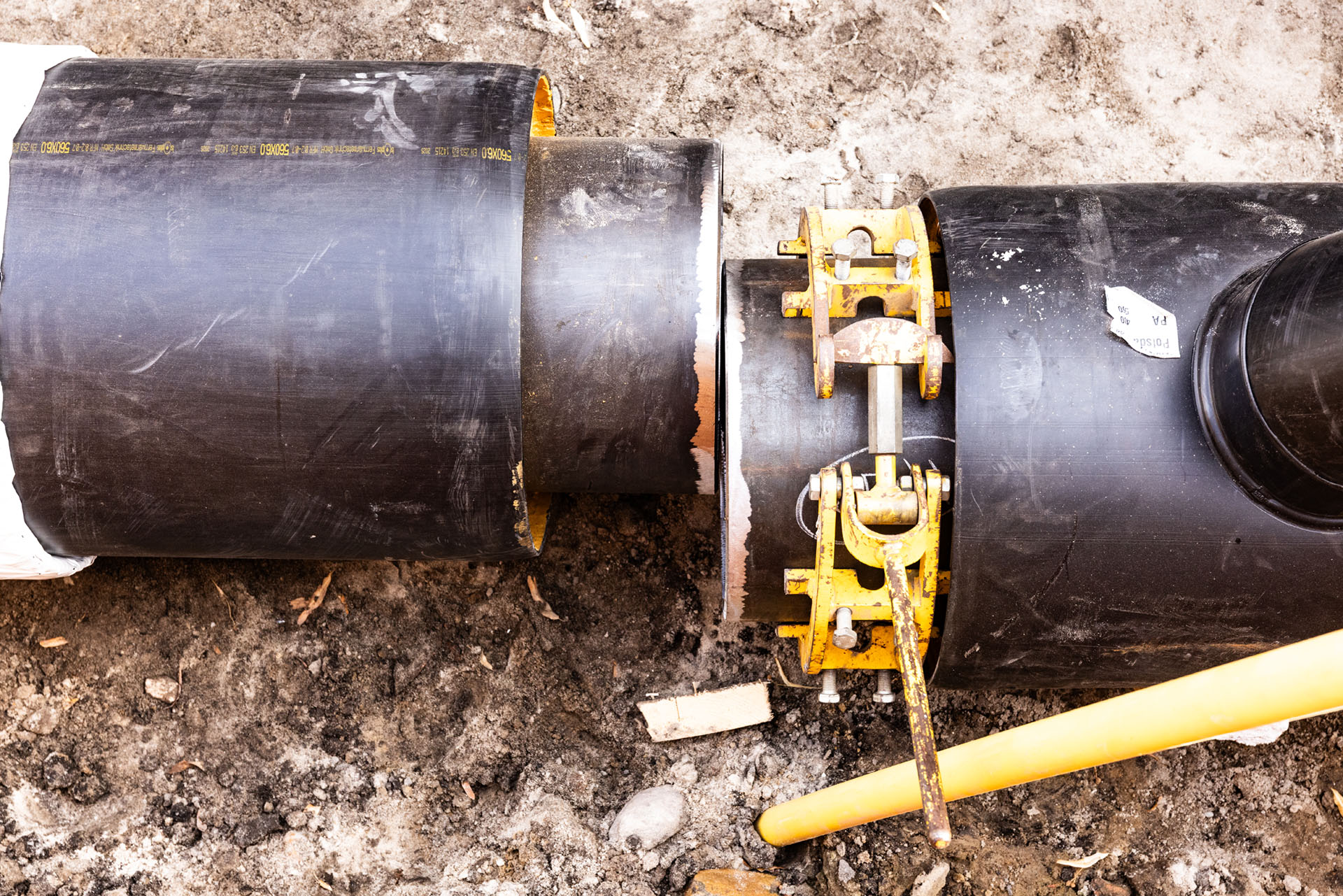

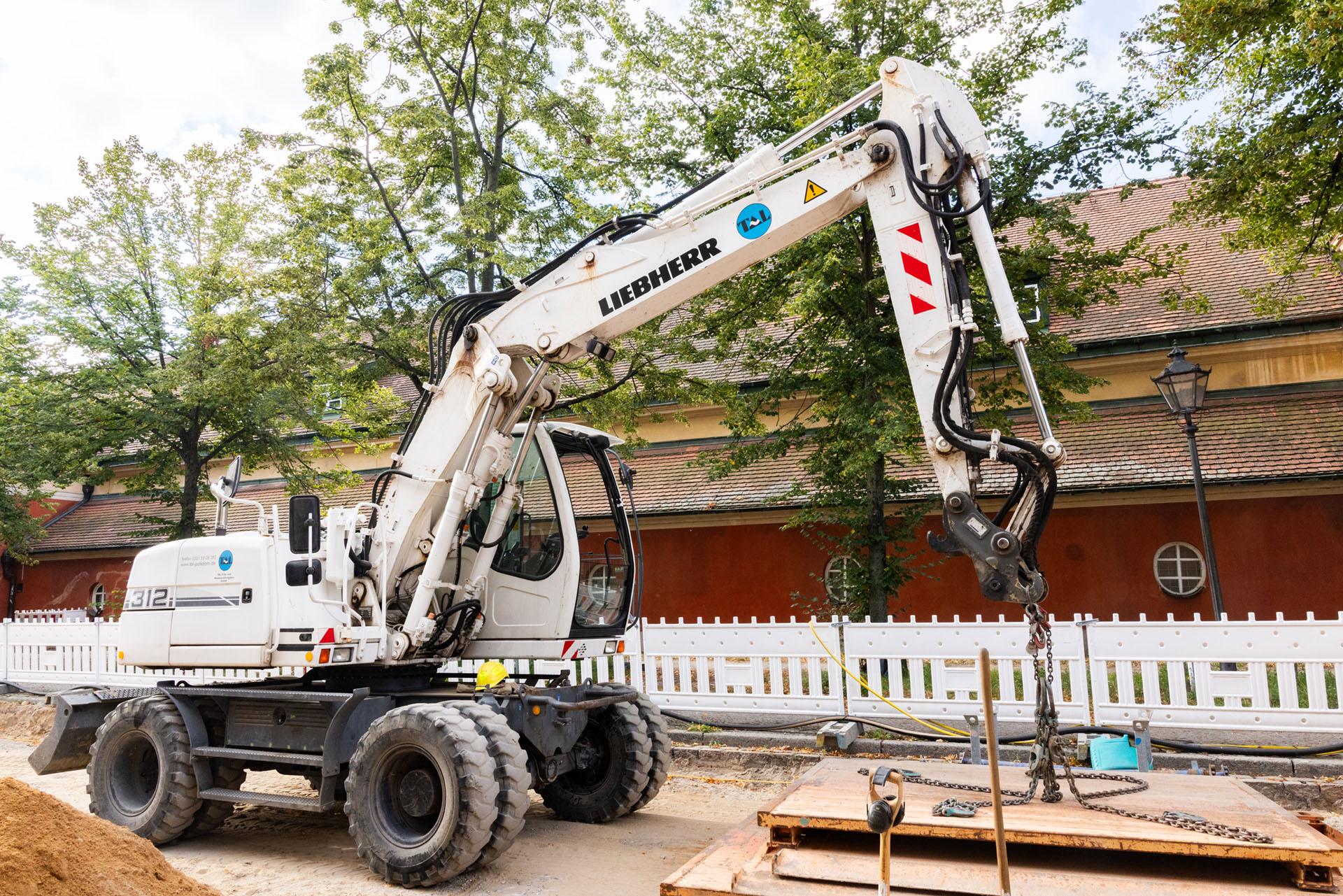

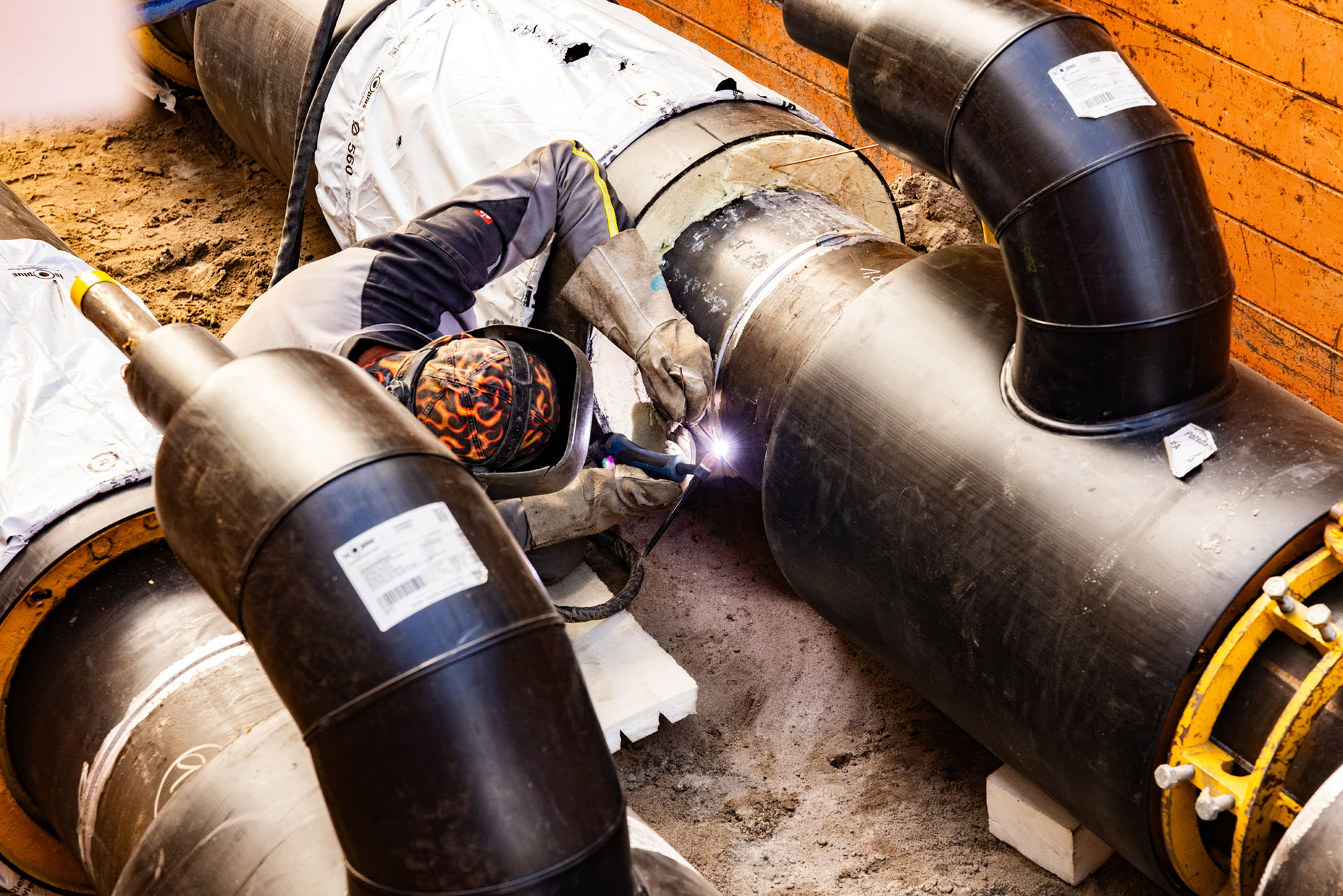

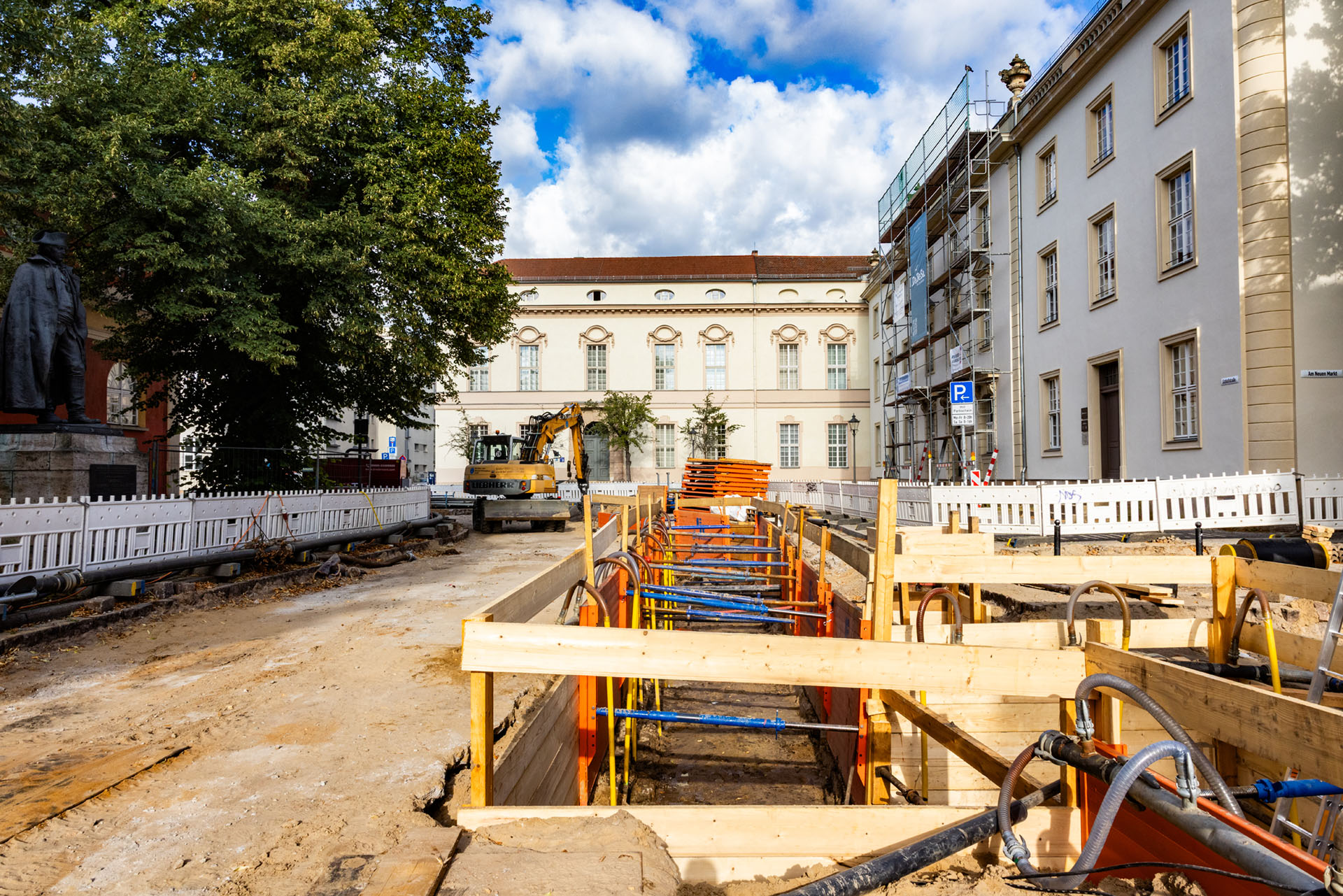

Die Maßnahme umfasst den Neubau von Fernwärmeleitungen aus Kunststoffmantelrohren DN 400 auf einer Länge von rund 160 Metern, die parallel zur bestehenden Kanaltrasse verlegt wurden. Zudem erfolgen die Anbindungen an den vorhandenen Fernwärmebestand der Verteilleitungen sowie Umschlüsse von insgesamt sechs Fernwärmeanschlüssen. Für den zukünftigen Betrieb wurde ein Entleerungsschacht d1000 in einer Tiefe von etwa vier Metern hergestellt.

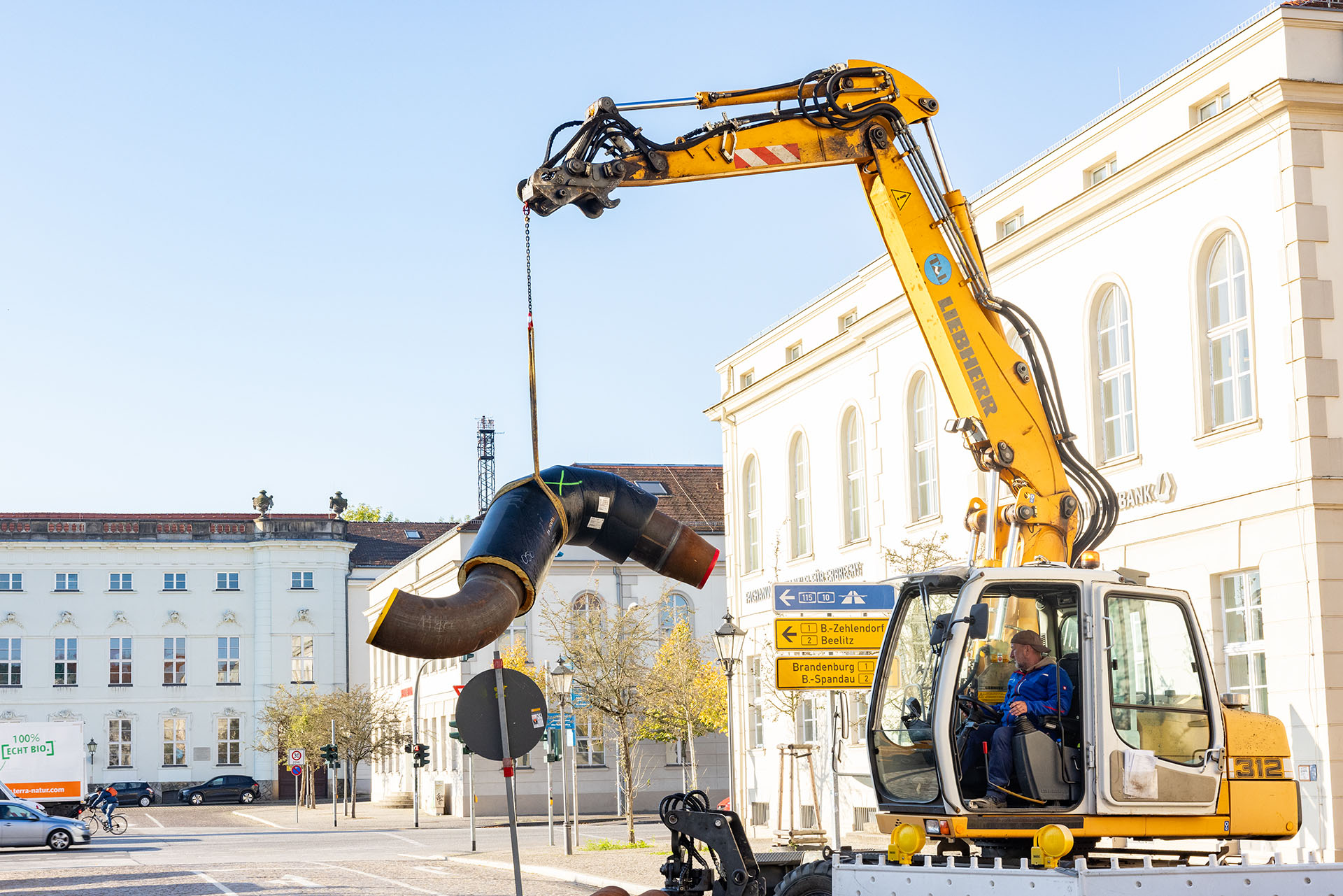

Bereits vor Beginn unserer Arbeiten waren aufgrund des Neubaus der Synagoge und der damit verbundenen Sicherungsmaßnahmen, insbesondere der neuen Polleranlage, verschiedene Kabelanlagen umverlegt worden. Ein Teilabschnitt eines Fernwärmeanschlusses wurde dabei bereits im Schutzrohr vorverlegt. Nach der Inbetriebnahme der neu errichteten KMR-Leitungsabschnitte werden die bestehenden Fernwärmeversorgungsanlagen weitgehend zurückgebaut. Dies betrifft zwei Bauwerke, die Fernwärmekanäle entlang der Schloßstraße sowie ein Teilstück Richtung Am Neuen Markt einschließlich der Rohrtechnik. Zusätzlich sind ein Entleerungsschacht und zwei Lüftungsleitungen des Bauwerks 2.48N zu entfernen.
Die Auftragssumme beträgt 2.077.560 €, der Baubeginn war am 16.06.2025. Der vertragliche Zwischentermin zur Einbindung der Leitungen am 30.09.2025 wurde trotz widriger Umstände erfolgreich eingehalten.
